本报助力“三个年”全媒体主题宣传行活动走进陕北-安徽±800千伏特高压直流输电工程

关键字:工程,直流,高压,安徽
语音播报: 语音播报

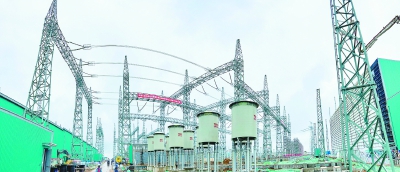

宝塔山换流站建设现场。

本报全媒体记者  李旭东  摄

本报讯(全媒体记者  李旭东)9月4日,陕西工人报“弘扬‘三个精神’  走进重大项目建设第一线”全媒体主题宣传行活动走进陕北-安徽±800千伏特高压直流输电工程建设现场。

据了解,陕北-安徽±800千伏特高压直流输电工程是国家“十四五”电力发展规划的核心项目,由国网陕西建设公司建设管理,起点位于陕西省延安市宝塔山换流站,落点位于安徽省合肥市合州换流站,途经陕西、河南、安徽3省,线路全长约1070公里,设计采用双极±800千伏架空线路,输电容量达800万千瓦。

当日,采访团一行来到了宝塔山换流站,这里正在如火如荼地建设中。宝塔山换流站承担着汇集延安地区富余电力、统一输往安徽省的枢纽功能,是陕皖特高压电力通道的“总开关”,配套电源有大唐富县电厂二期、延长石油电厂二期、店头电厂待建新能源汇集电站等。建设期间,将有效促进地方基建产业上下游发展,带动区域经济发展。

陕北-安徽±800千伏特高压直流输电工程于2024年3月15日正式开工,建成投运后可直接带动上下游产业链协同发展,实现电力资源大范围优化配置,促进陕西能源资源优势向产业优势转化。陕西境内直流线路长244.622千米,新建铁塔487基;安徽段途经阜阳、六安、合肥等10个区县,线路长327.6千米。建设内容涵盖两座±800千伏换流站(延安宝塔山站、合肥合州站)、接地极系统及配套迁改9条交流线路,实现新能源高效汇集与跨区域输送。

作为安徽首条全额消纳的高比例可再生能源特高压通道,该工程直接服务于国家“西电东送”和“双碳”战略,将有利于推进陕皖两省实现优势互补、合作共赢,对提升安徽电力供应保障能力、促进能源结构转型和实现“双碳”目标具有重要意义。

工程配套新能源1100万千瓦(风电、光伏)及支撑煤电400万千瓦,年输送电量超360亿千瓦时,可再生能源占比超50%,可替代煤炭1400万吨,减排二氧化碳1660万吨。将陕北能源优势转化为产业动能,助力延安革命老区发展,同时缓解安徽及长三角地区620-800万千瓦的电力缺口。

截至9月3日,该工程(陕西段)直流线路累计开挖480基,完成率98.56%;累计浇筑473基,完成率97.13%;累计组塔414基,完成率85.01%;累计架线完成104.223千米,完成率42.60%;接地极线路累计开挖143基,完成率98.62%;累计浇筑143基,完成率98.62%;累计组塔139基,完成率95.86%;累计架线完成29.387千米,完成率56.10%。
