陕西芯业时代高压系统通电

语音播报: 语音播报

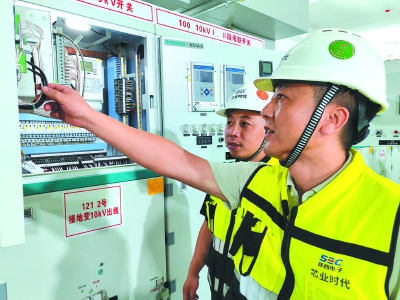

工作人员检查每一处细节。

本报讯(全媒体见习记者  刘海英)8月7日,西安高新综合保税区陕西电子芯业时代8英寸高性能特色工艺半导体生产线项目工地上,一场牵动多方的关键节点攻坚战迎来决胜时刻。记者在现场看到,从当日16时开始,设计院、监理单位、施工方、银河输变电及芯业时代的工作人员齐聚该项目110千伏变电室高压室各站房,开展通电前的最后联合检查,每一个数据、每一处细节都经过反复核验,空气中弥漫着紧张而期待的气息。

为确保项目按计划推进,各方力量协同作战,图纸施工、厂家现场指导、设计院技术把关、安装对联测试……一系列工作紧锣密鼓展开。“工期只有十个月,时间太紧张了,而且园区对工程标准、制度对接要求极高,每一步都得精准到位。”厂务总监徐文丰坦言,施工过程中,场站4名核心人员始终坚守一线,倒排工期、挂图作战,用倒计时的紧迫感推动各项工作落地。

傍晚时分,厂区内灯火通明。徐文丰向记者介绍:“此次通电110千伏的变电站采用双回路供电,总容量15万千瓦,本期建设10万千瓦两台主变,预留5万千瓦容量,将根据后期生产需求随时启动,为企业持续发展提供稳定电力保障。”

20时32分,随着陕西银河输变电运维部杜田月收到调度指令,通电启动步骤正式开始。42项操作流程环环相扣,杜田月和同事们全神贯注、精准执行,历经三小时的紧张作业,终于在深夜成功实现正式通电。

此刻,厂务动力部、环境安全部、工程管理部、制造中心等关键部室的骨干力量早已等候在现场。“我们的责任是全程保障送电安全、施工安全、人员安全和设备安全。虽然前期检查和预演了无数次,但真到了这一刻,心还是提到了嗓子眼儿。”环境安全部小组长崔建伟的话语道出了大家的心声。

当通电成功的欢呼声在厂区响起,所有疲惫与紧张都化为满满的成就感。“所有的辛苦都值了!”大家带着成功的喜悦相视而笑。
