与时间竞速的核电“急诊人”

——中船陕柴昌江核电柴油机调试团队项目攻坚小记

语音播报: 语音播报

通讯员  邢焱  刘兴

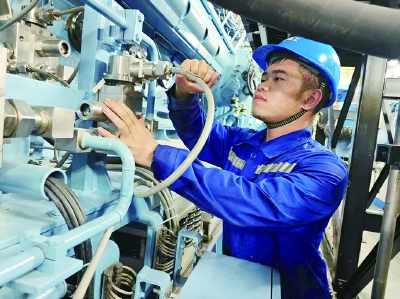

昌江项目机组调试现场。

初夏的海南,烈日炙烤大地,潮湿的海风裹挟着热浪席卷昌江核电建设现场。来自中船集团陕柴重工的调试人员正与时间赛跑,与高温抗衡。

5月27日,在完成前期两台机组的调试工作后,现场调试团队又顺利完成第三台机组对中工作,实现项目又一重要节点。回眸拼搏历程,陕柴调试人员忙碌而坚定的身影,已成为项目现场最炽热的奋斗注脚。

昼夜鏖战,与时间赛跑

凌晨两点,柴油机厂房的照明灯依然通明。调试工程师卢战林摘下沾满油污的手套,抹了一把额头的汗水,眼前的控制屏数据终于跳转为绿色。“第37次带载试验成功!”沙哑的欢呼声在厂房内响起,这个3人的“急诊”团队已在72小时内完成柴油发电机组的上百项功能测试。

作为“核电站最后一道安全屏障”,柴油机系统涉及机械、电气、仪控等10余个专业,调试窗口期却仅有20天。卢战林的笔记本上密密麻麻记录着倒排节点:3月20日完成油系统冲洗、3月30日启动首次点火、4月10日实现满功率联调……“每个环节都环环相扣,我们必须零失误。”说话间,他工服后背的汗渍在灯光下泛着白痕。

高温“烤”验,汗水浇筑“精度”

厂房内实测温度达42℃,柴油机运转时局部温度更逼近60℃。调试人员需要趴在烫手的钢制平台上,用千分尺反复校准飞轮间隙;跪在狭窄管廊中,逐段检查近千米的油路密封。95后调试工程师张帅说得最多的一句话就是:“每次听到柴油机平稳运行的轰鸣,就像听见心跳一样踏实。”

3月25日的突发状况让所有人绷紧神经,3号机组启动时油压异常波动。仪控调试工程师刘成龙连续18小时驻守现场,排查了所有传感器信号及传感器到电气柜的通道,最终将问题锁定在传感器板卡安装误差。“核电安全容不得毫厘之差。”摘下起雾的护目镜时,他眼底已布满血丝。

4月10日14时48分,随着昌江3EMQ柴油发电机组通过68小时连续试运行,昌江3/ 4项目3号机组冷试顺利完成,应急电源系统宣告全面就绪。调试团队用100多份验收报告、500余项测试数据,在琼州热土上书写下新的质量标杆。而在面对客户发来的感谢信时,他们只是憨憨一笑……
